731.52 Avløpspumper

731.52 Avløpspumper

731.52 Avløpspumper

Generelt

Avløpspumper, både for spillvann og overvann, benyttes stadig oftere, både hos den enkelte huseier og i avløpsnettene. Pumpene installeres med eller uten pumpestasjon.

Monteringsalternativene er:

  • Tørroppstilte pumpe og motor – monteres i et tørt rom ved siden av eller rett over pumpesumpen (tilførselsmagasinet for avløpsvannet)
  • Nedsenkbare pumper – motor og pumpe er en enhet og ­monteres nede i selve pumpesumpen
    • Store senkbare pumper monteres med geiderør ­(føringsrør) og talje
    • Pumpene monteres med «vipper» dvs. flottører som ­starter og stopper pumpa og som sender en alarm ved for høy vannstand i sumpen.
  • Våtmontert pumpe og tørroppstilt motor

Pumpetyper

De vanligste pumpene er sentrifugalpumper, men på spesielle anlegg monteres propellpumper (for store overvannsmengder og liten løftehøyde) og skruepumper/snekkepumper (gjerne i renseanleggene).

Sentrifugalpumpene har ulike egenskaper etter hvordan kanal/løpehjul er utformet. Pumpene er ikke selvsugende og trenger derfor et overtrykk på innløpssiden for å fungere.

I hovedledningsnettet monteres gjerne to pumper i parallell på trykkledningen. Vannmengden kan da dobles for samme løftehøyde.

Sjeldnere kobles pumpene i serie. Løftehøyden vil da kunne økes for samme vannmengde.

Det bør monteres et sandfang i forbindelse med innløpet til pumpene for å ta imot sand, grus og gjenstander, så ikke pumpene blir ødelagt.

Nødvendige opplysninger til leverandøren. For å kunne levere rett pumpe/pumpestasjon, må leverandøren vite:

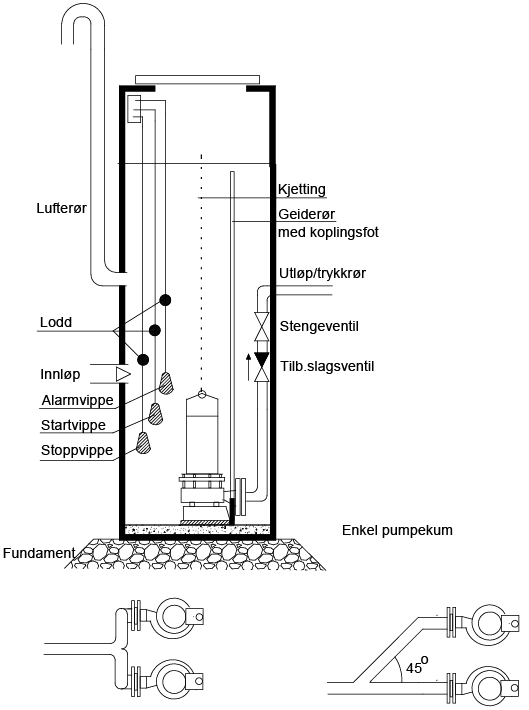

Figur 1. Parallelkobling av pumper med samlestykke og grenrør. Husk 45°.

  • Hvor mye avløpsvann skal pumpen dimensjoneres for?
    • Beregne vannmengden og legg til 30–50 % for små anlegg og 10–30 % for store anlegg
  • Oppgi bruk og konsekvens ved pumpestopp – 1 eller 2 pumper?
  • Skal pumpene være turtallsregulerte? Nødvendig ved store kapasitetsvariasjoner
  • Løftehøyde
  • Dimensjon på trykkledningen (dersom den er dimensjonert)
  • Lengde på trykkledningen
  • Strømtilførsel (230 eller 400 V)
  • Tilkomst

Huskeliste for prosjektering

Sjekkes

OK

Hva skal pumpes: spillvann eller overvann?

Pumpetype

Pumpestasjon

Tilført avløpsmengde er beregnet i henhold til kundens opplysninger

Sikkerhetsmargin er lagt til

Løftehøyde er beregnet

Trykkledningens lengde er bestemt

Trykkfallet er regnet ut
– vannhastigheten skal ikke overstige 2–3 m/s

Trykkledningens dimensjon er bestemt, husk selvrensing

Tegninger er utarbeidet

Data og forespørsel er sendt flere leverandører for uttak av pumpe og pristilbud

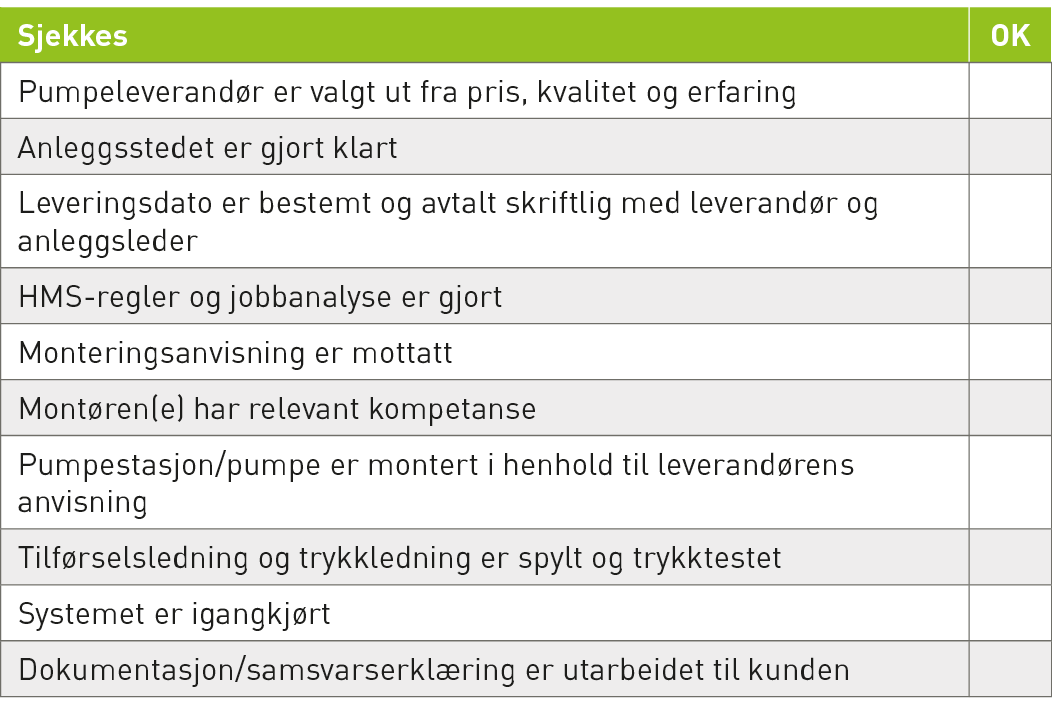

Huskeliste for leveranse og montering

Pumpeleverandør er valgt ut fra pris, kvalitet og erfaring

Anleggsstedet er gjort klart

Leveringsdato er bestemt og avtalt skriftlig med leverandør og anleggsleder

HMS-regler og jobbanalyse er gjort

Monteringsanvisning er mottatt

Montøren(e) har relevant kompetanse

Pumpestasjon/pumpe er montert i henhold til leverandørens ­anvisning

Tilførselsledning og trykkledning er spylt og trykktestet

Systemet er igangkjørt

Dokumentasjon/samsvarserklæring er utarbeidet til kunden

Huskeliste for levering og montering
